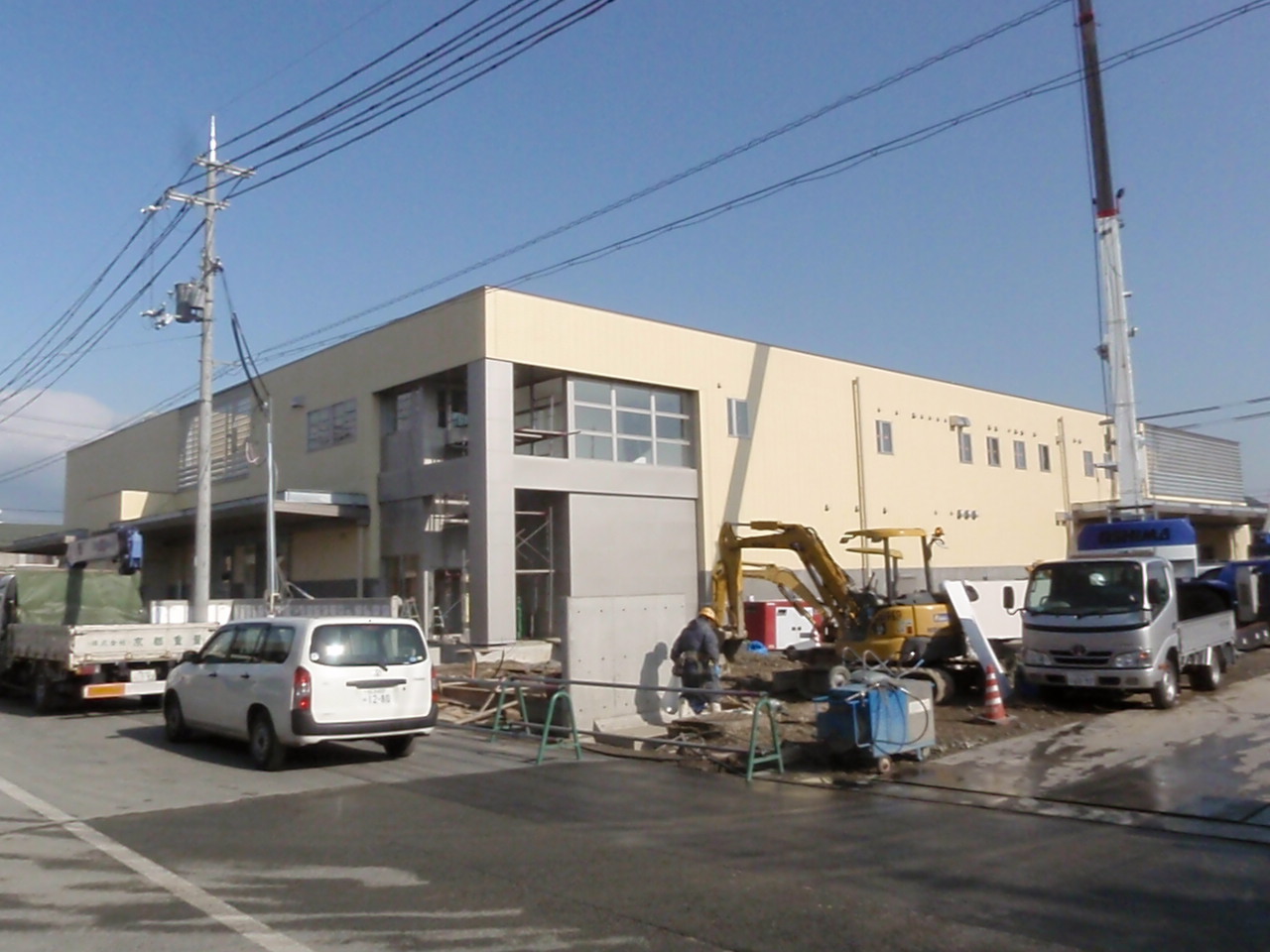

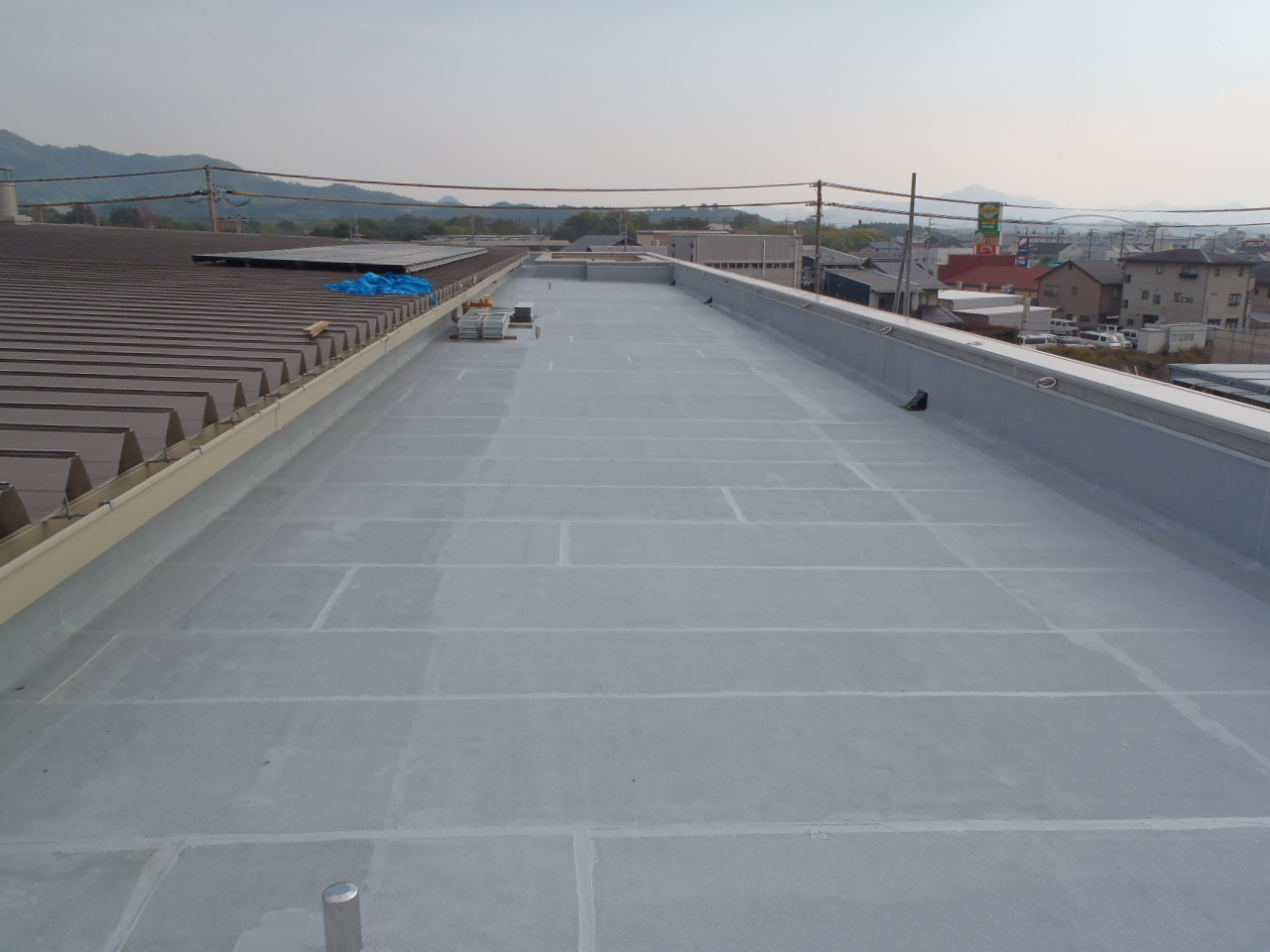

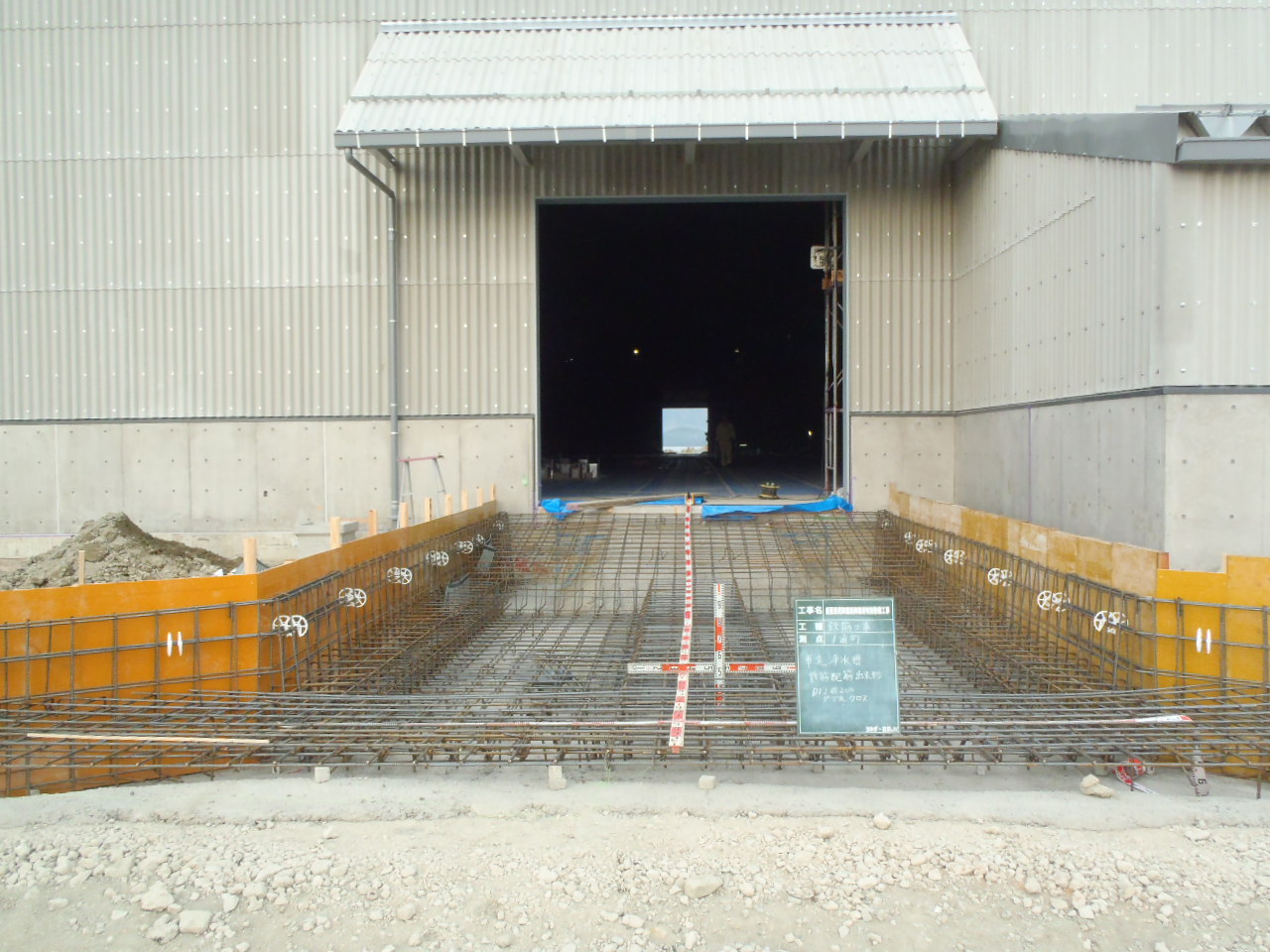

ホイストクレーン移設(京都府亀岡市)
工事名:中央技建工業株式会社様倉庫建設工事
場所:京都府亀岡市東別院地内
種類:システム建築 スペースMAX

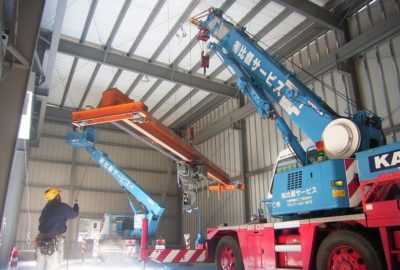

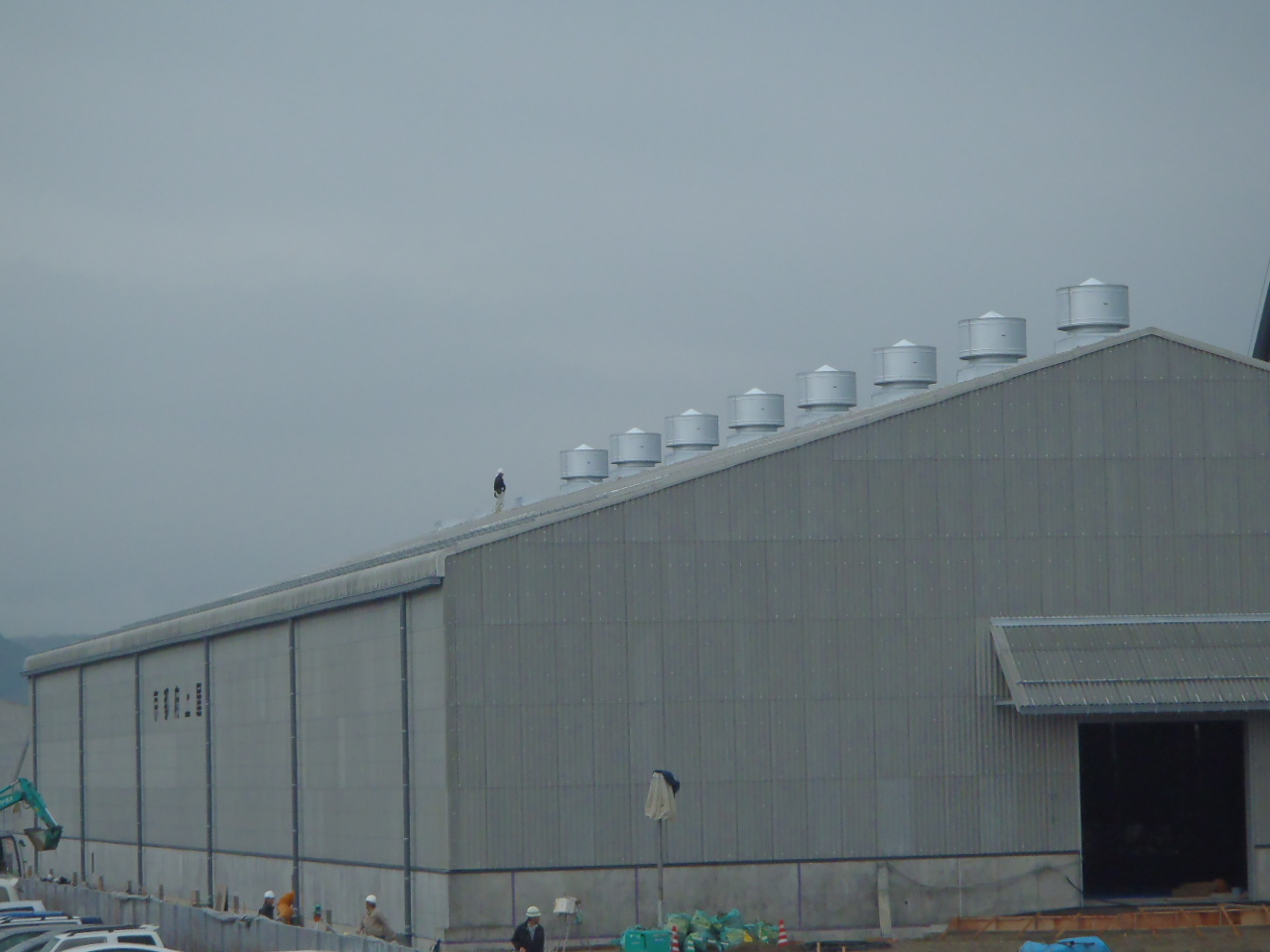

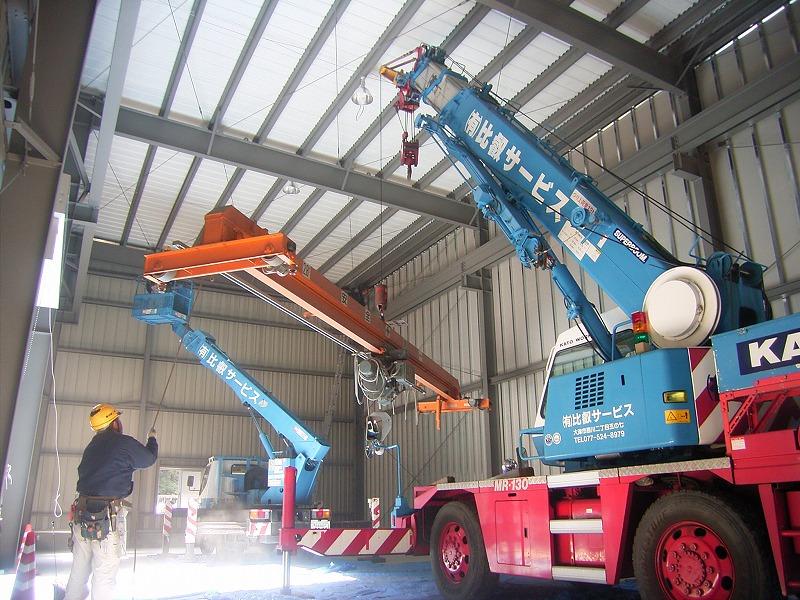

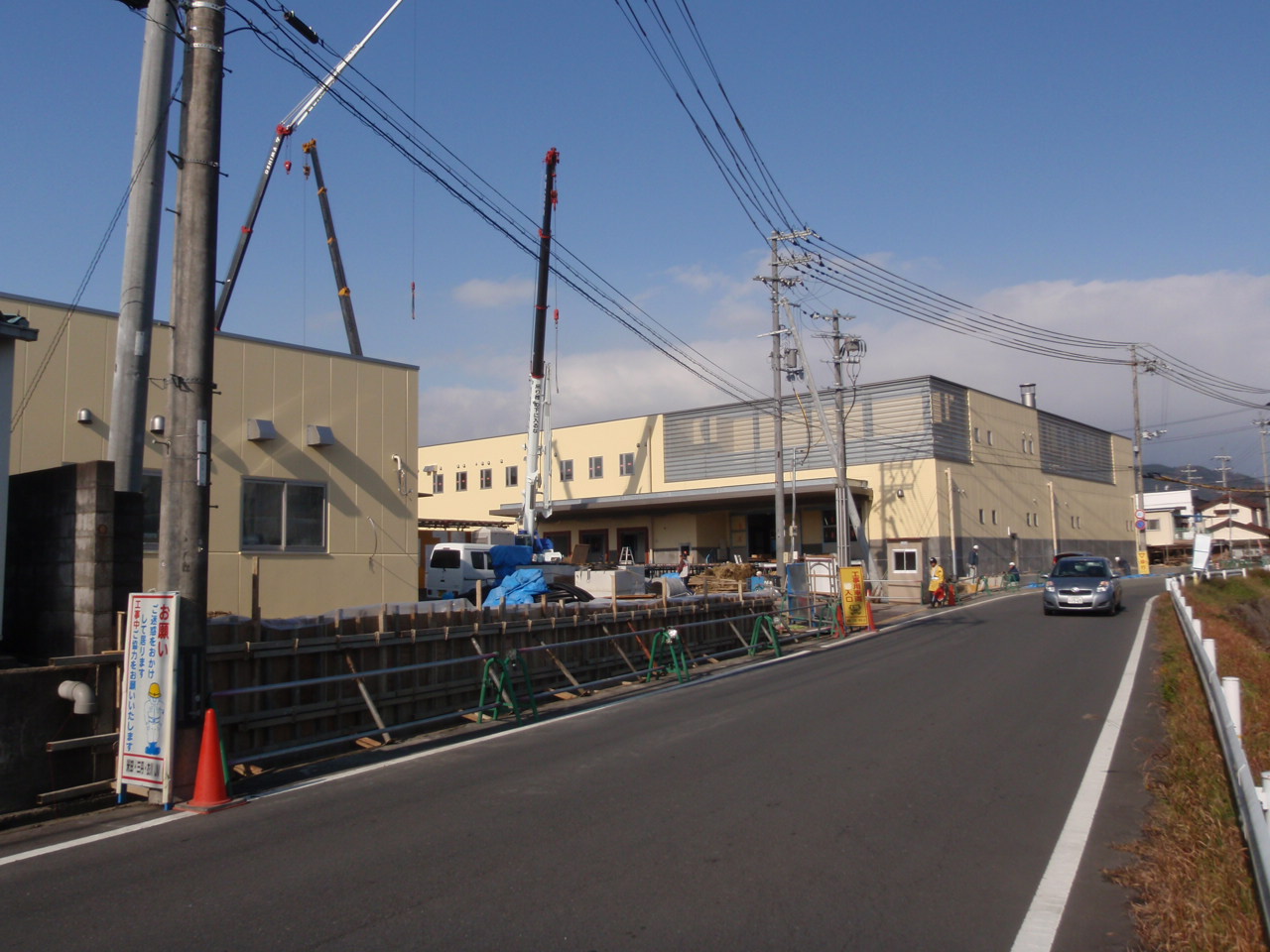

進捗状況:「現在内部間仕切り完了、外構施工中です。ホイストの移設を行いました。
明日完了検査を受検いたします。」

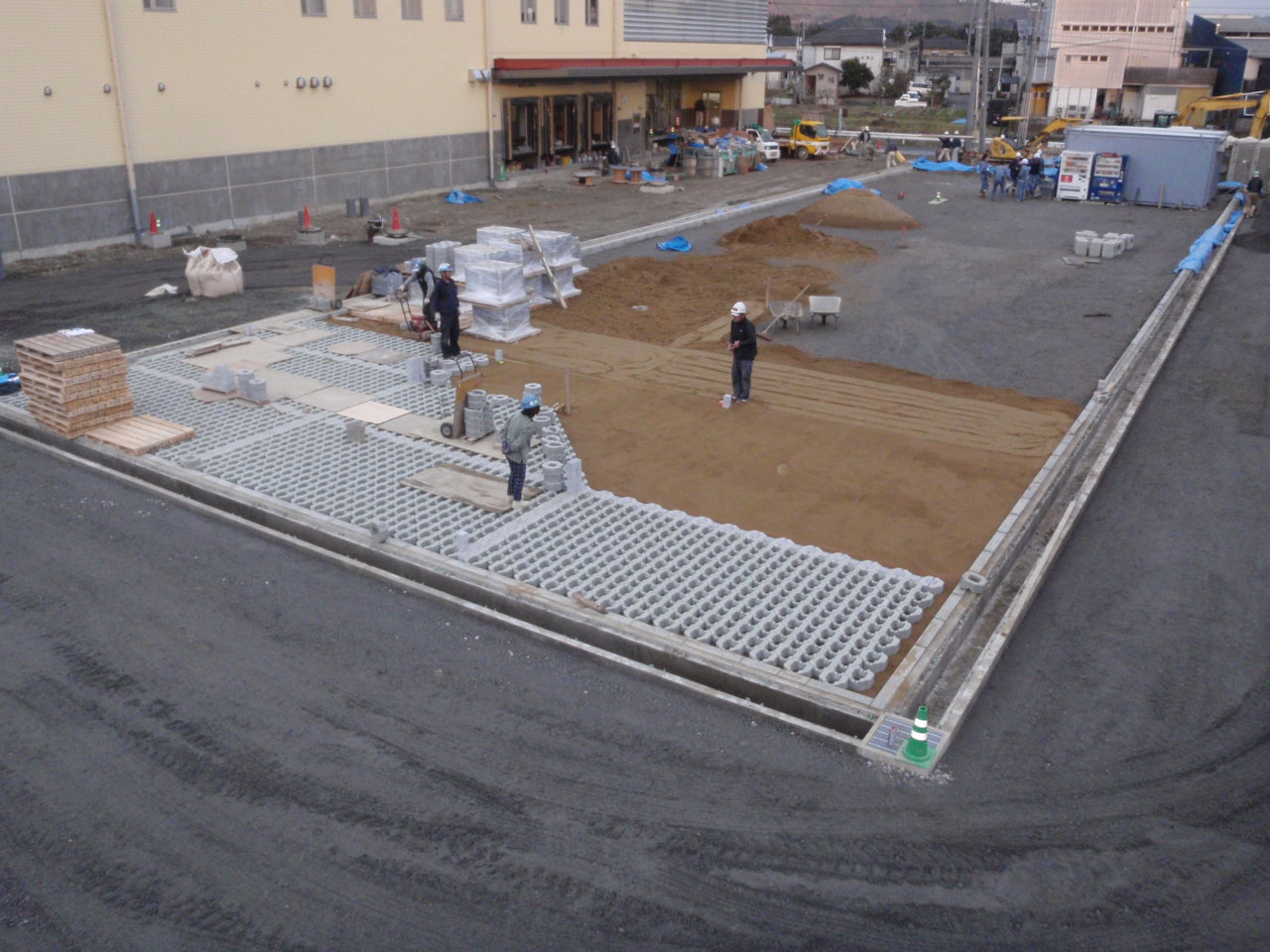

舗装工事他(福知山市)

工事名:福知山市新学校給食センター新築工事
場所:福知山市
工種:舗装工事他

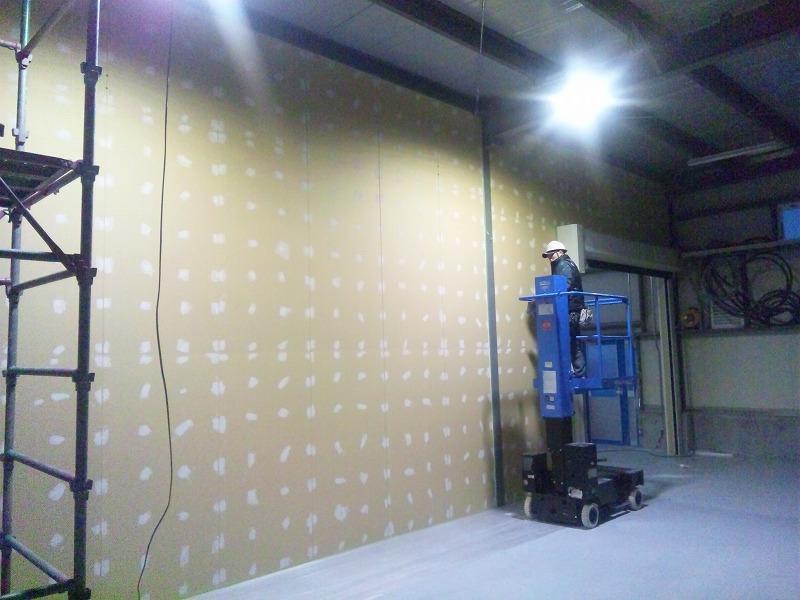

現場代理人より:「現在内部の方ではクリーニング他手直し、各所仕舞工事中です。

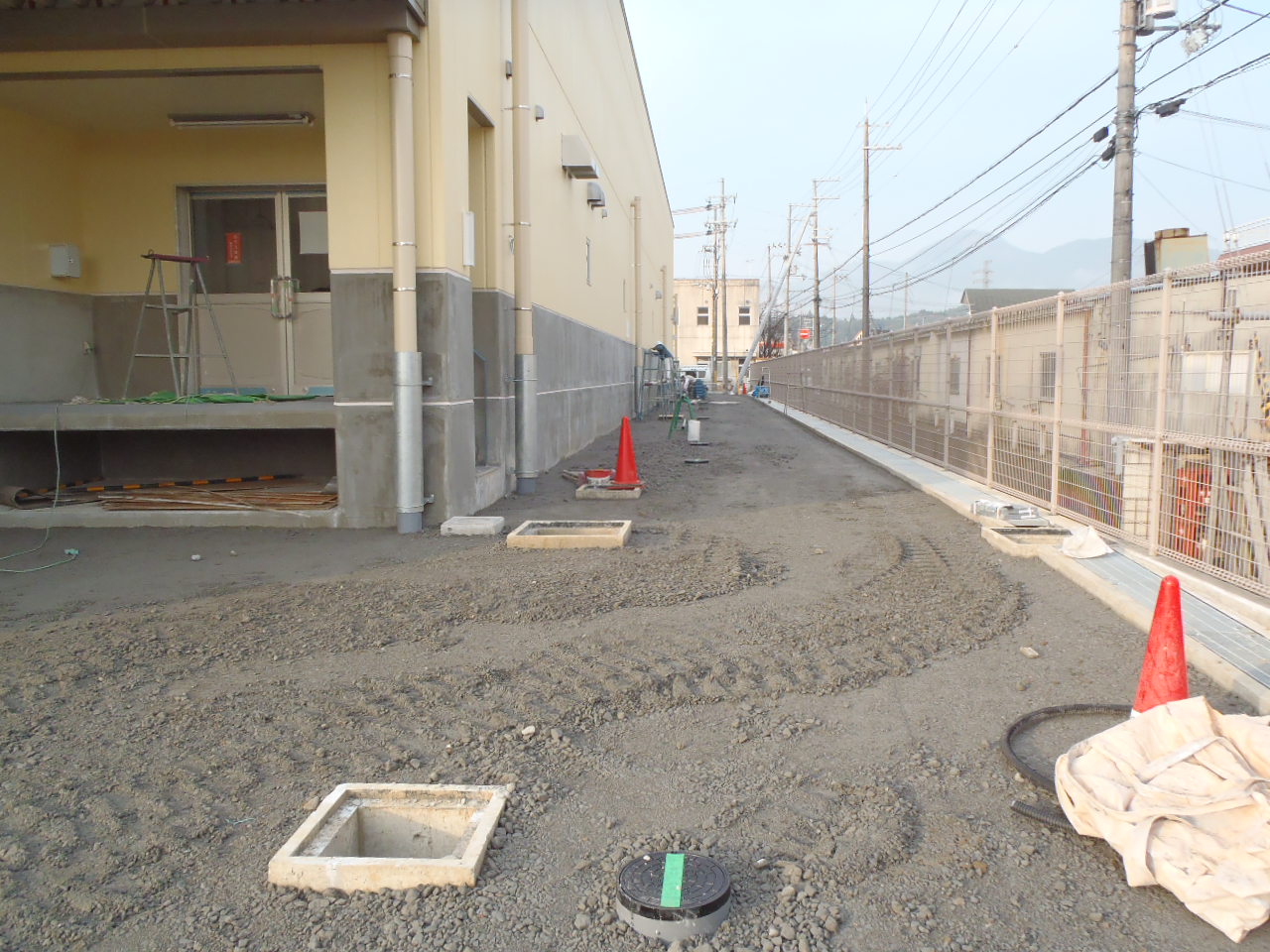

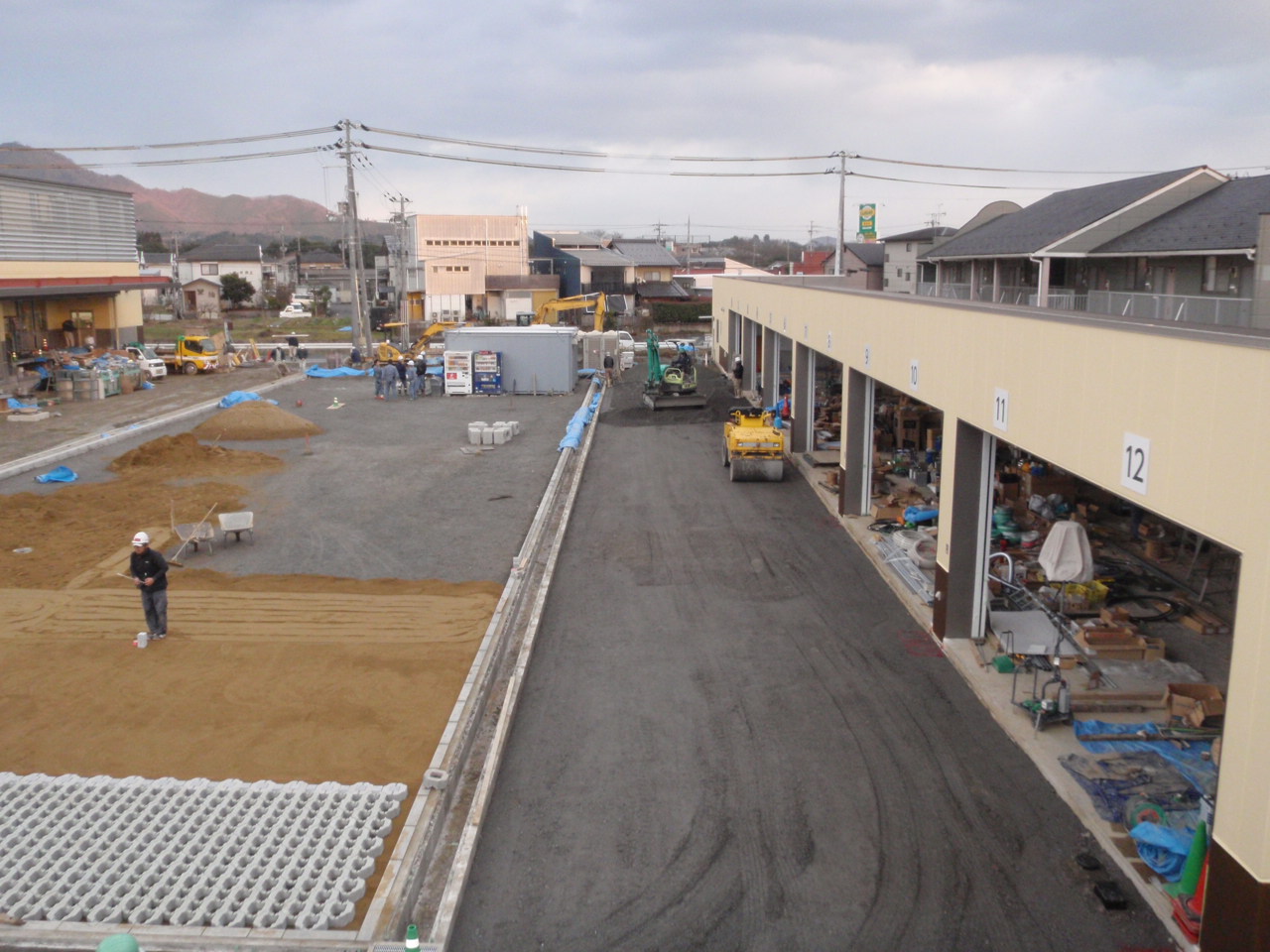

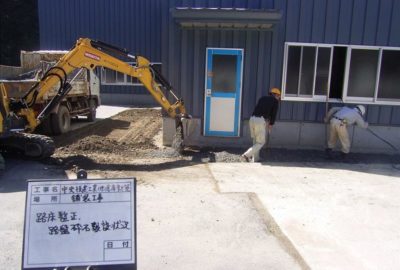

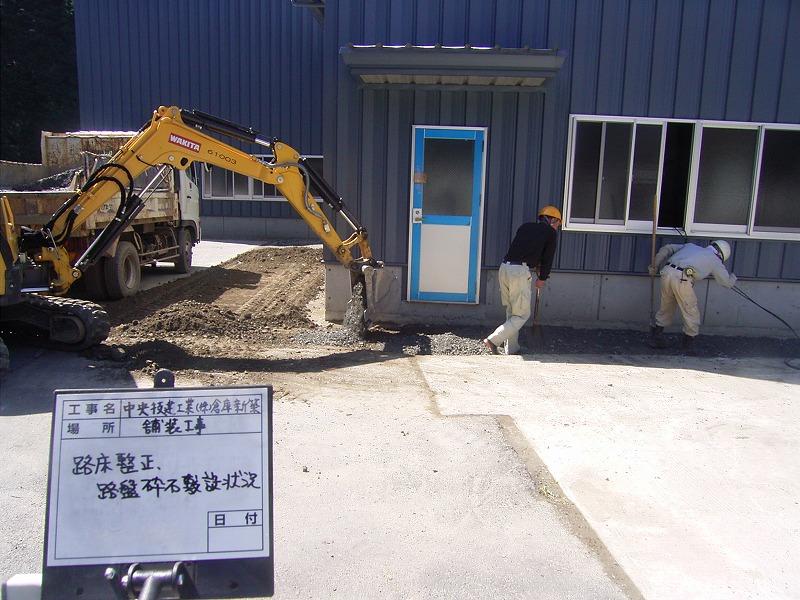

外構工事においては、各所構造物、路盤及びAs基層工事中です。
年内天候に大きく左右されるので、みんなでてるてる坊主でも作ってみようかと
現場事務所で盛り上がっております。」

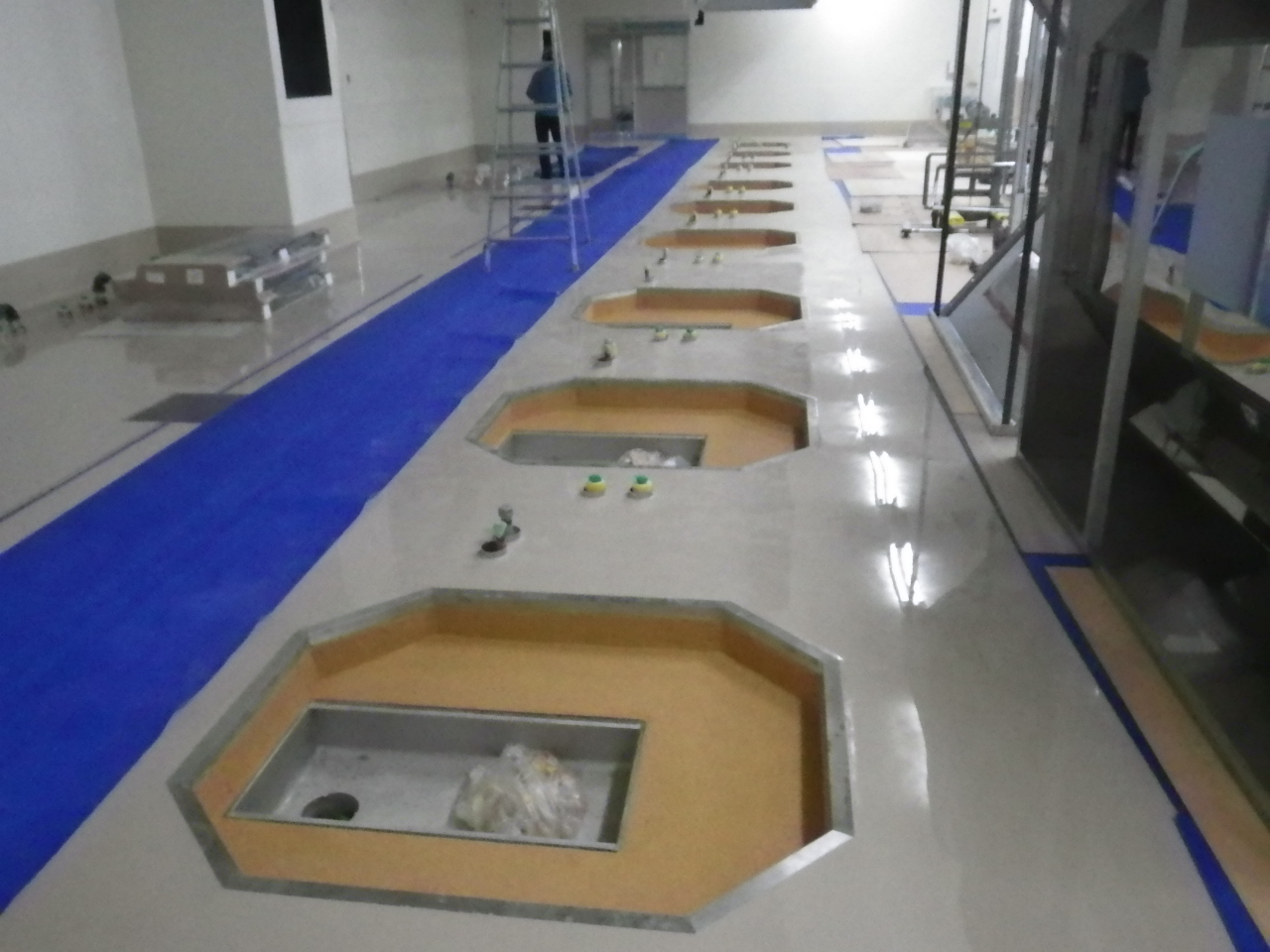

外構・厨房機器設置工事(福知山市)
工事名:福知山市新学校給食センター新築工事
場所:福知山市
工種:外構・厨房機器設置他工事

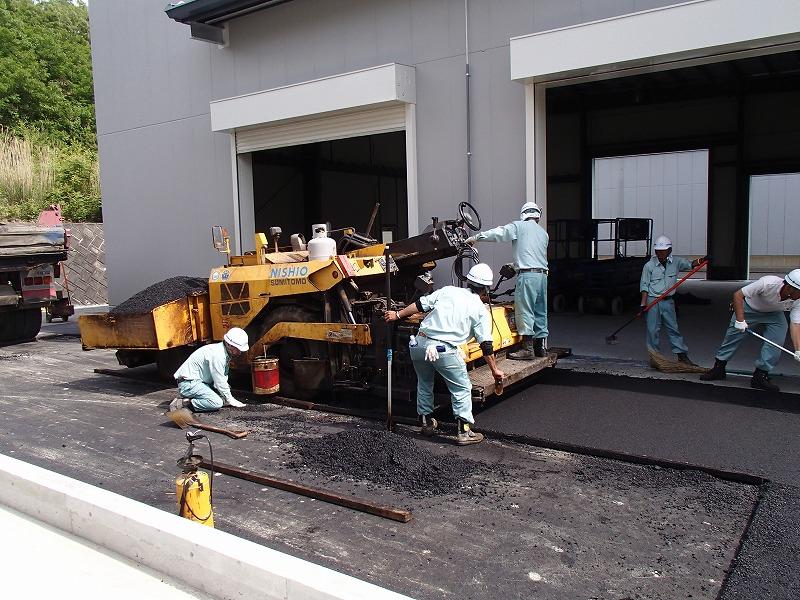

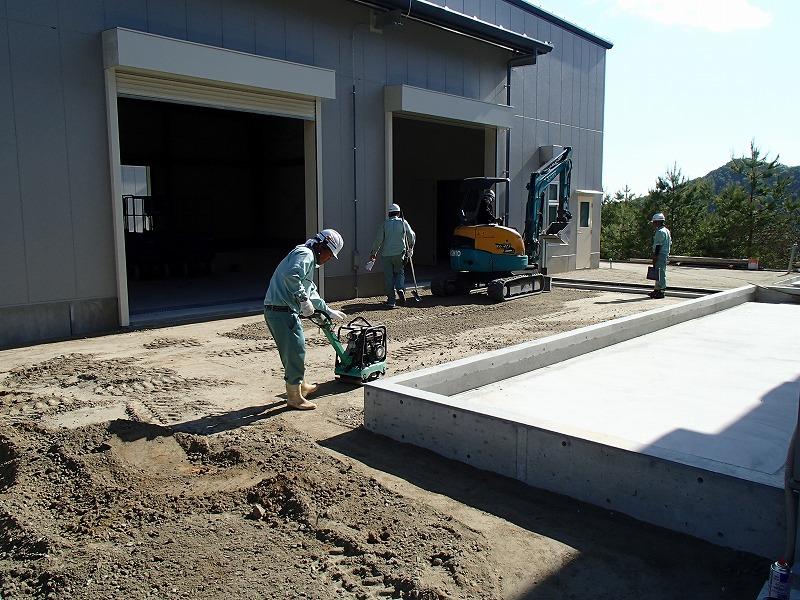

現場代理人より:「あいにくの天候で外構工事の進捗にやや遅れが見られますが、調整、調整、調整の連続で、なんとか乗り切る予定にしております。
そんなこんなで、工事現況です。

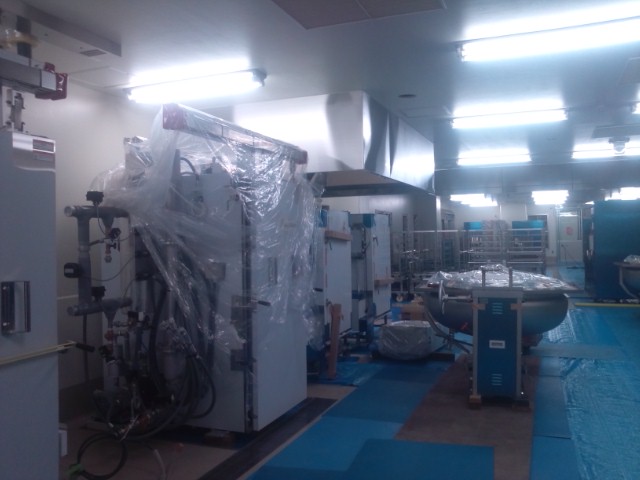

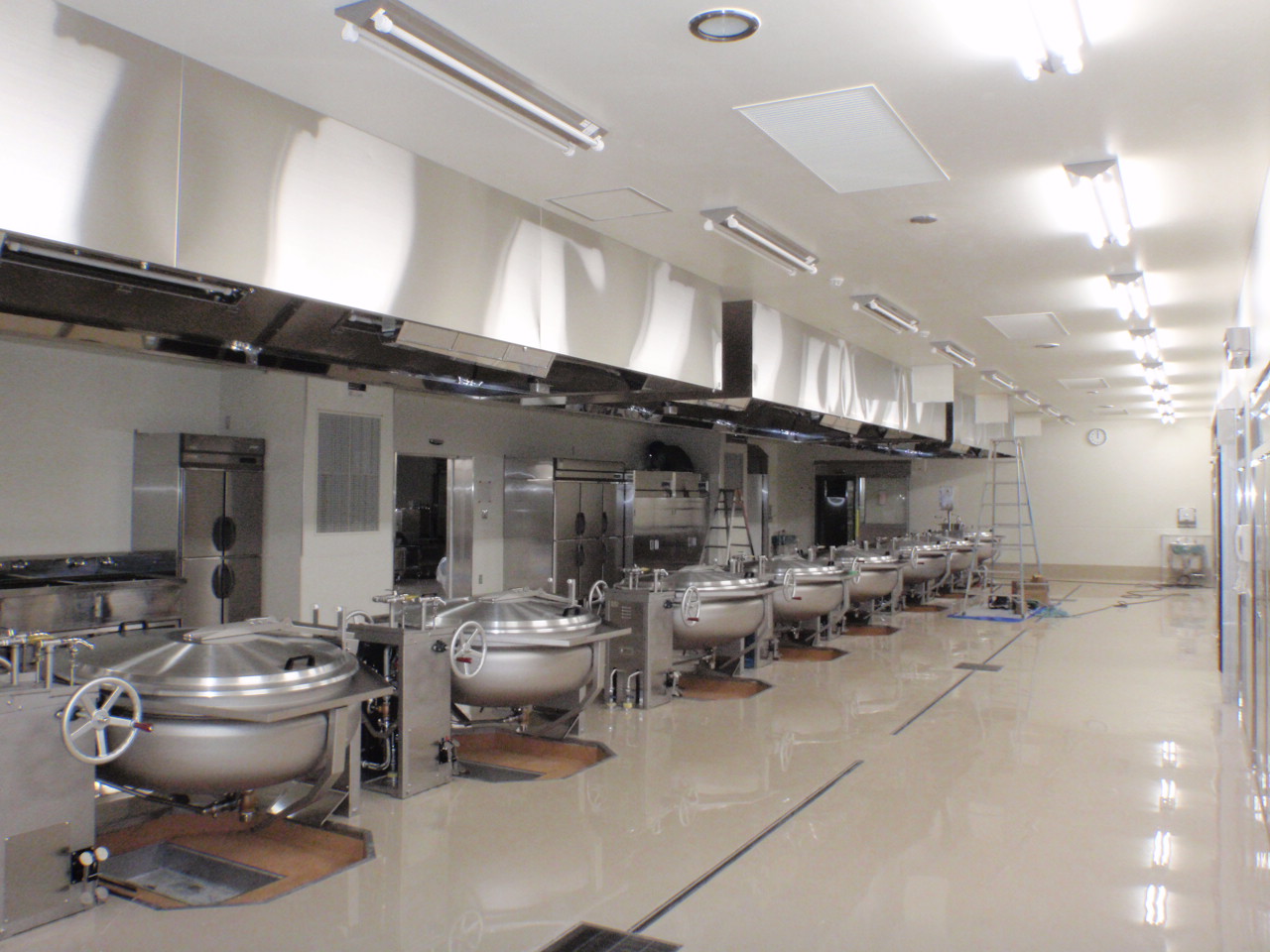

内装に関しては建築工事もほぼ完了し、厨房機器が随時搬入据付されております。
寒い日が続いております。
動きまわって暖かくしないと・・・・・。」

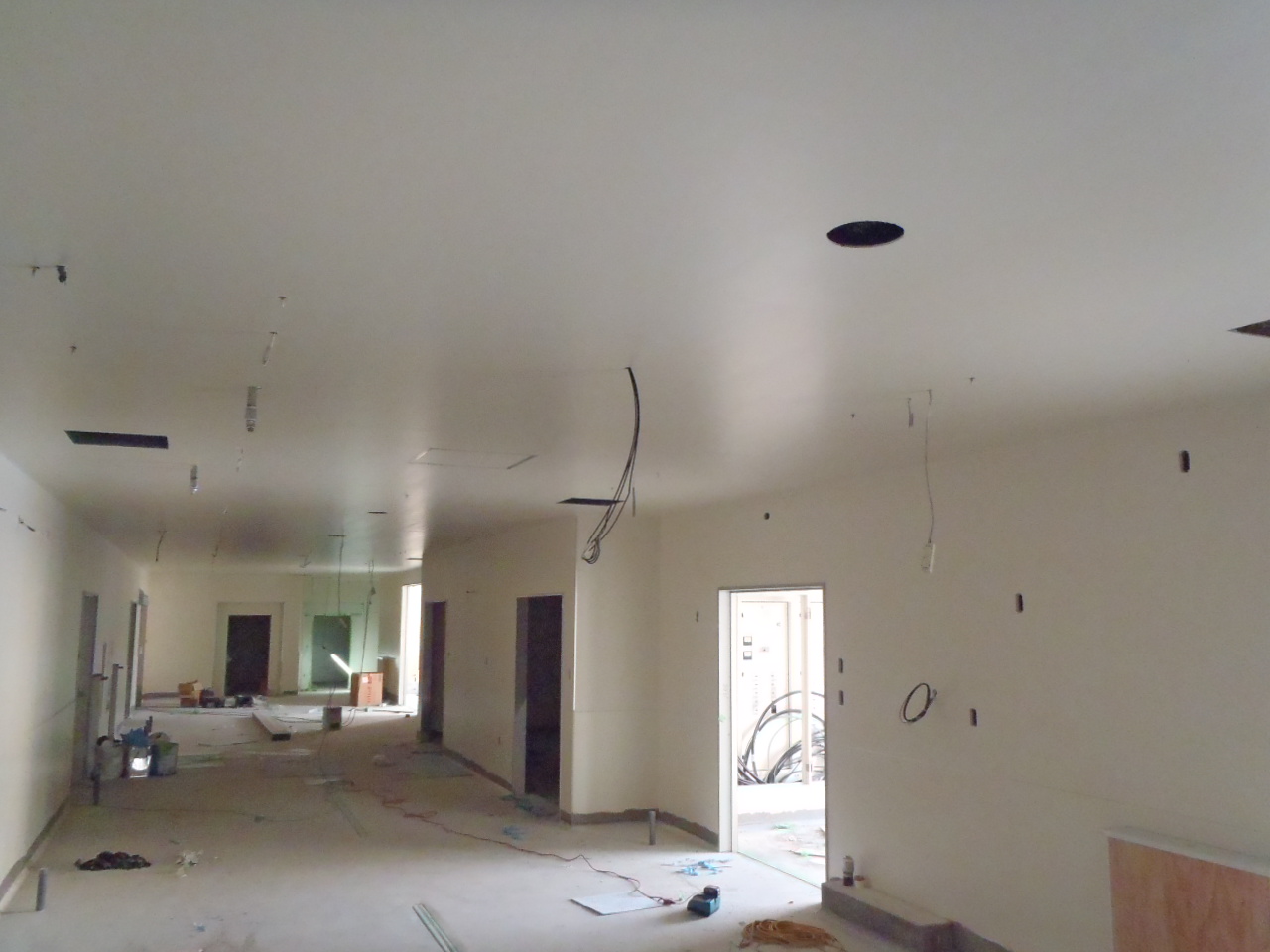

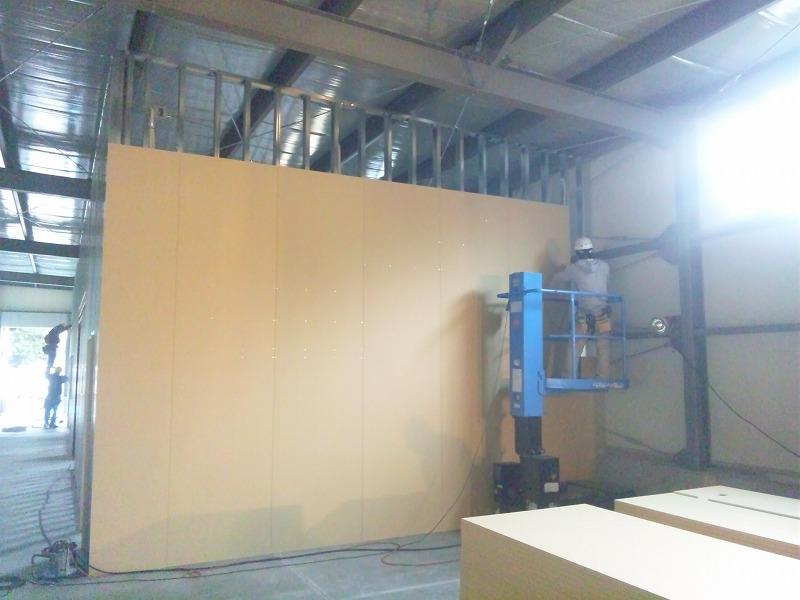

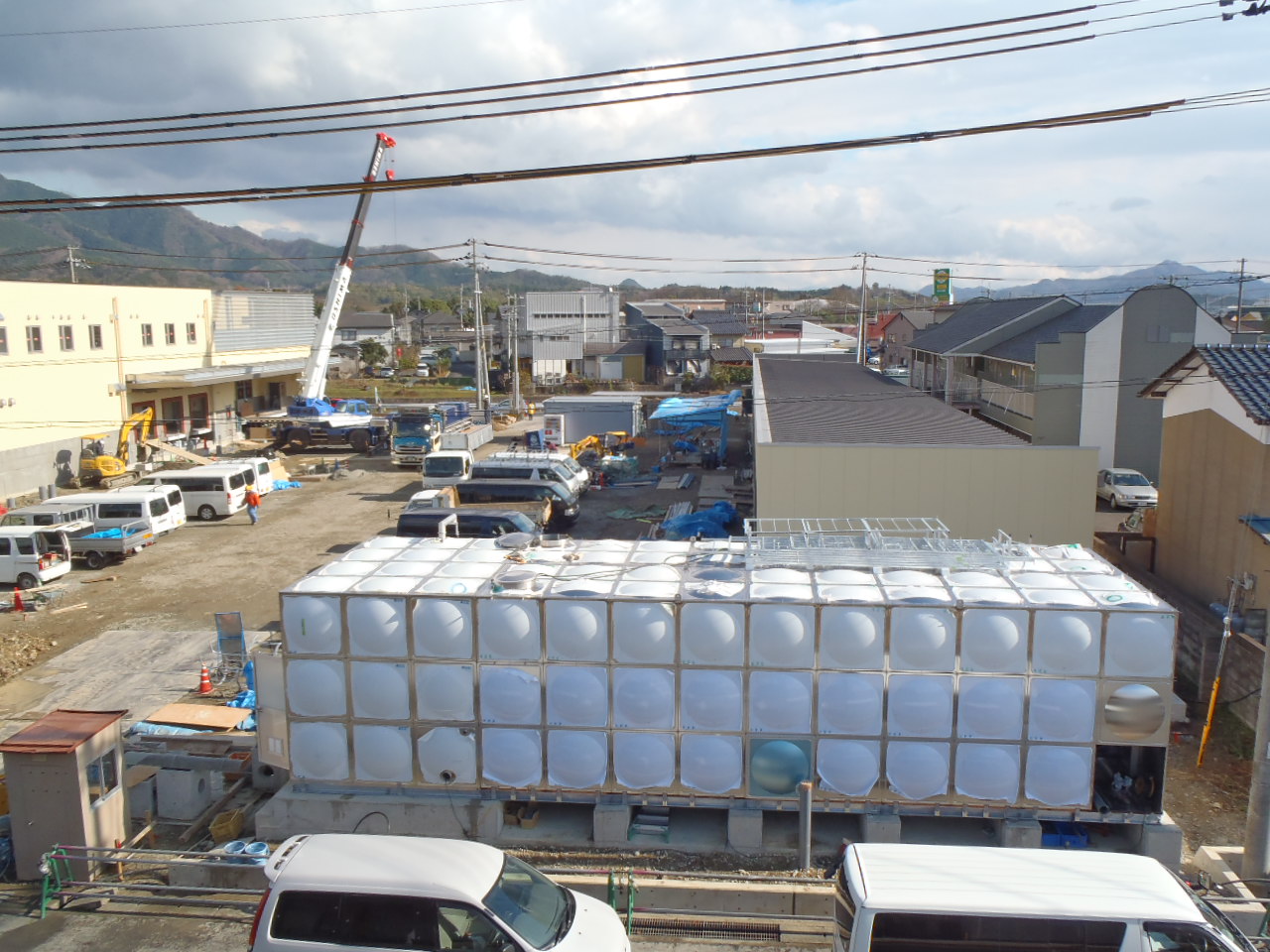

内装工事・外構工事(福知山市)
工事名:福知山市新学校給食センター新築工事
場所:福知山市
現場代理人より:

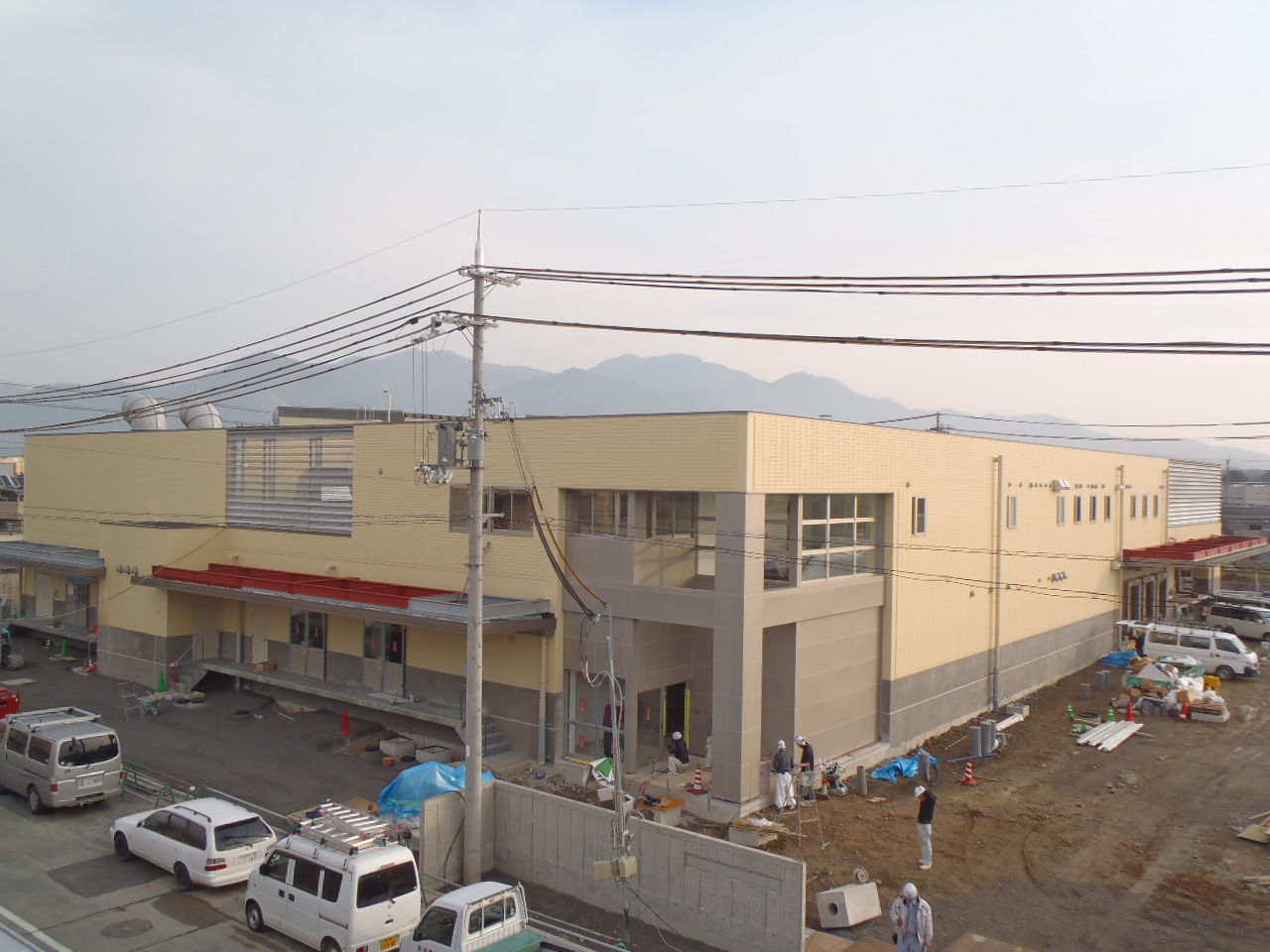

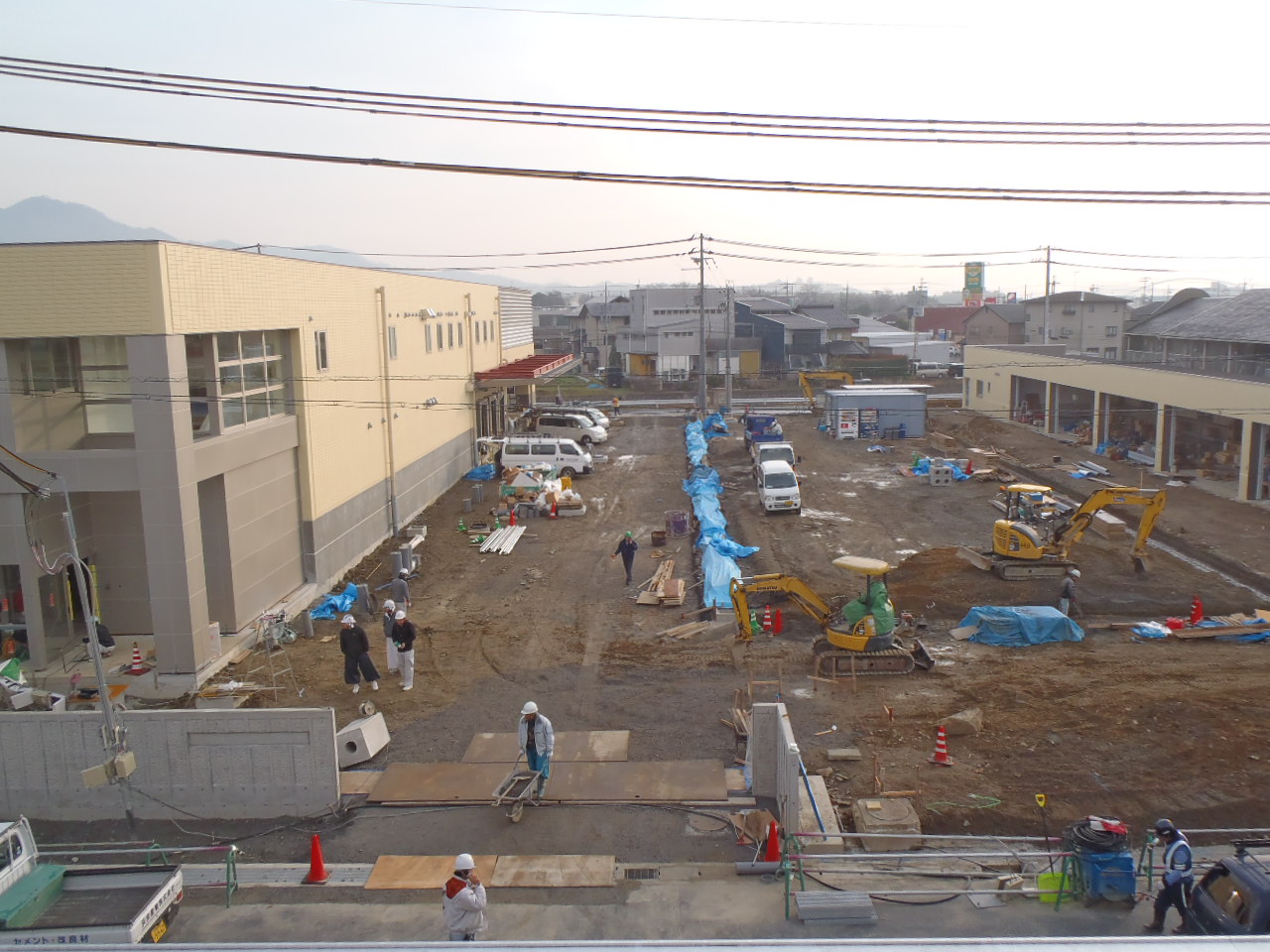

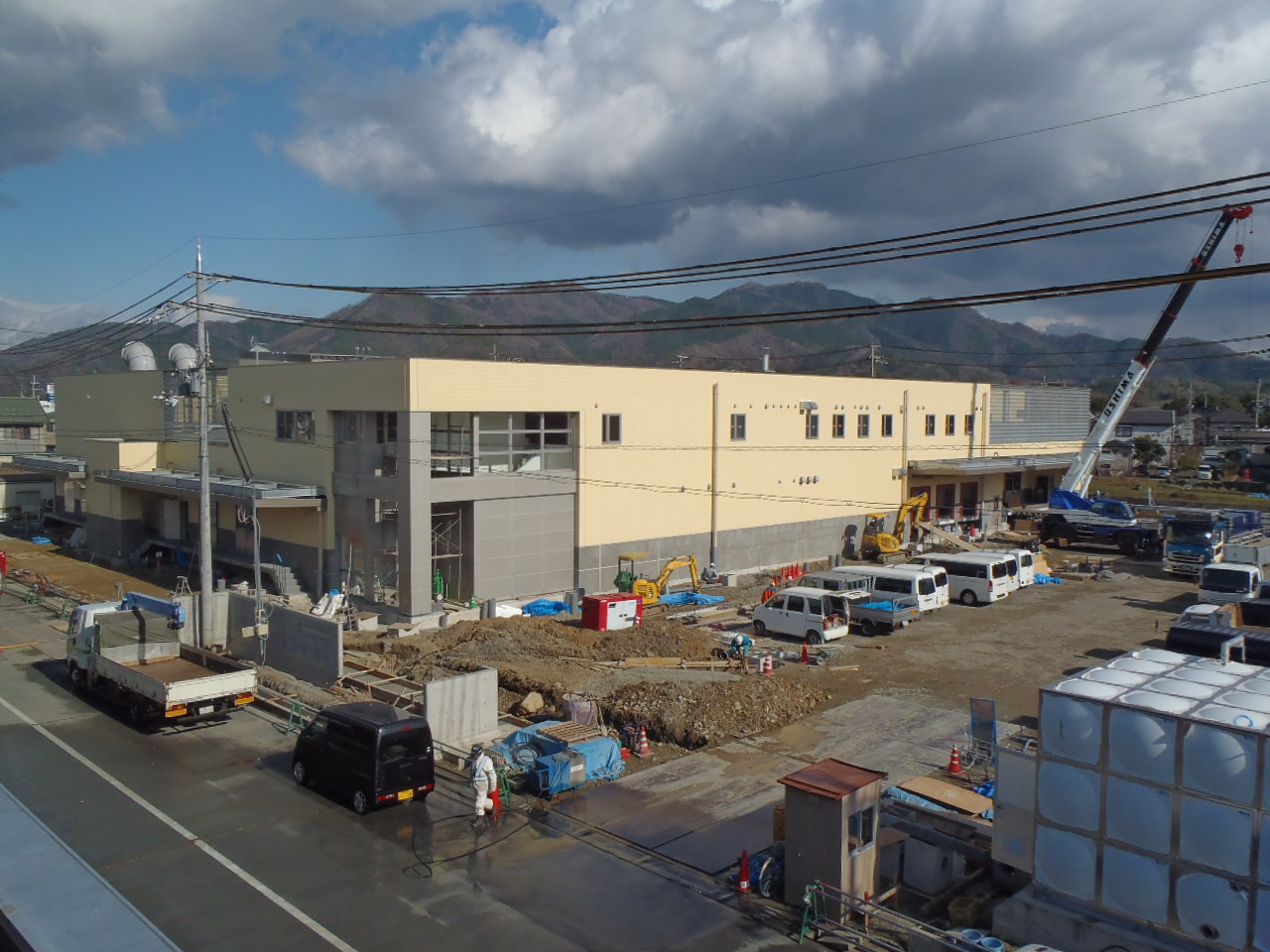

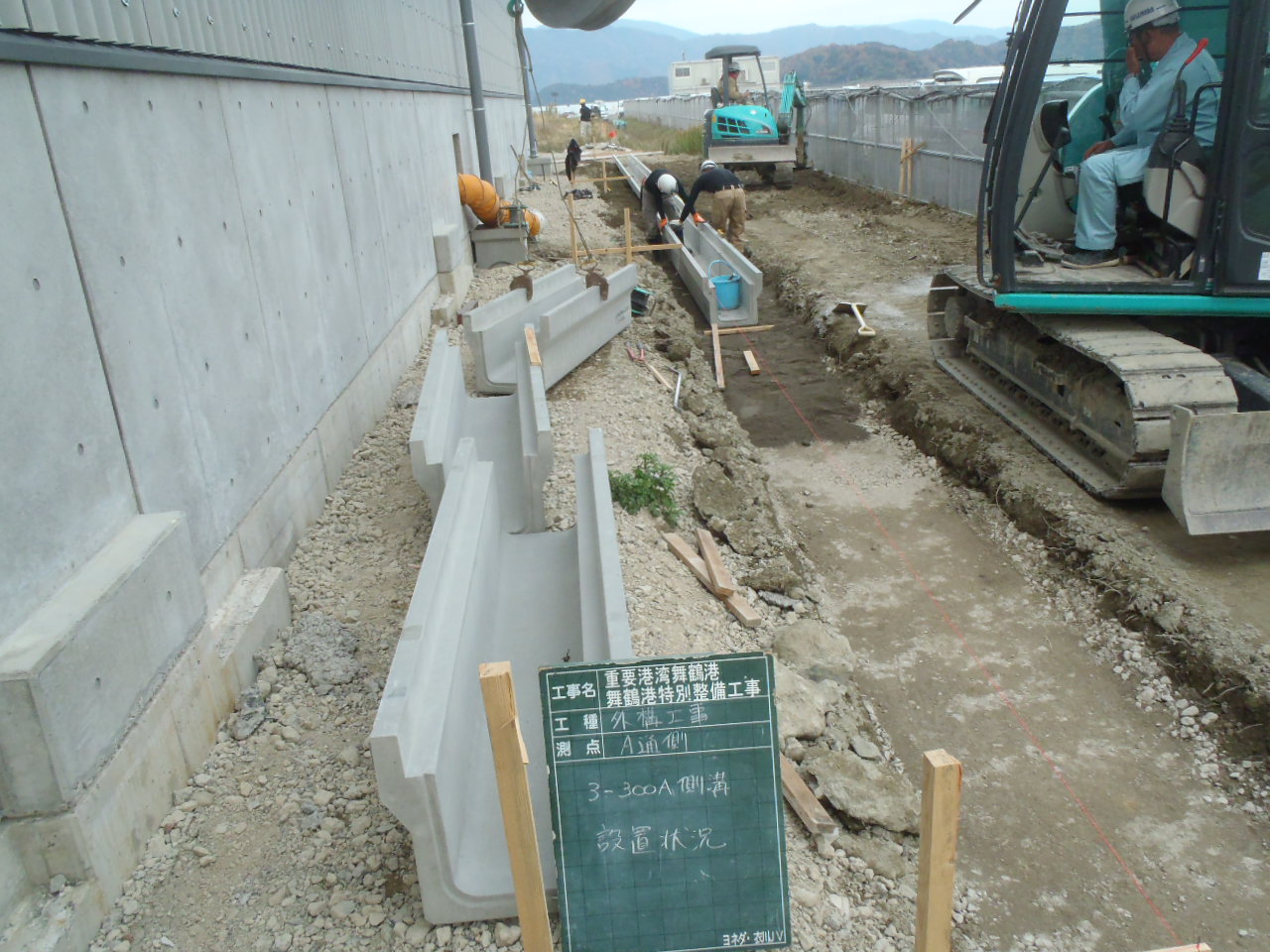

現在仮囲いもほぼ撤去完了し、外構工事も着手しております。

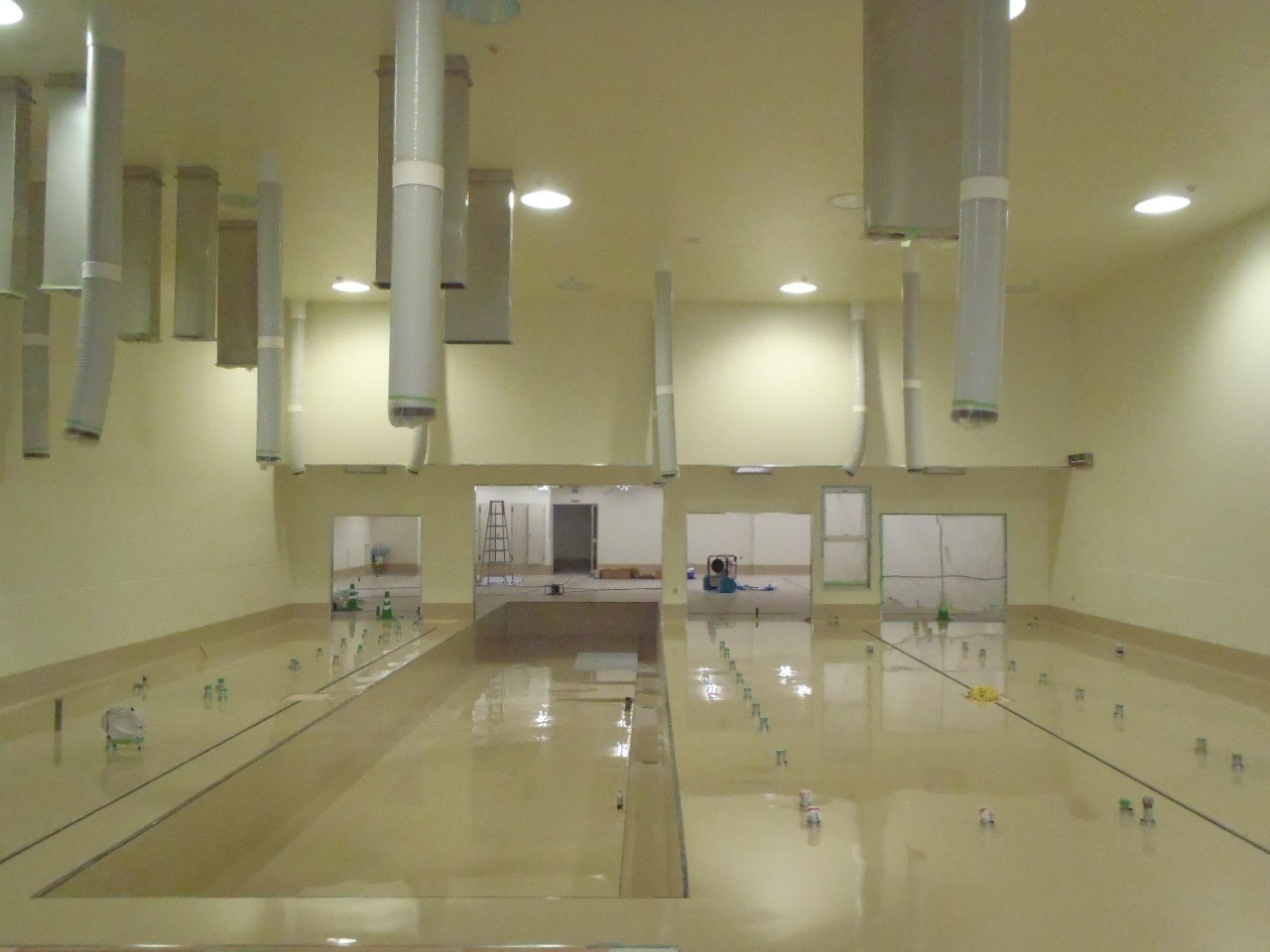

内部の方も、1Fの方では、12/3からの厨房機器の据付に向かい、急ピッチで工事進めております。
2Fの方は順次内装工事も進み、今月中には大まか工事も完了する予定になっております。
車庫棟の方も引き続き、内装工事、外装工事ともすすめ、こちらも、今月中に何とか形にしたいと考えております。
外構の方も年内舗装完了を目標に構造物関係進めております。境界の工事等もあり、道路近接工事が、かなり多くありますので、近隣及び、通行される方に極力迷惑とならないよう工事進めております。
